茂县中心城区市政蹊径基础设施建设项目推进会

宣布时间::2021-07-30

分享

返回列表

由集团公司中标承建的茂县中心城区市政蹊径基础设施建设项目,,建设规模为蹊径刷新4.5公里及配套设施建设,,工期730天。。项目自6月初正式开工以来,,正在有序举行。。应茂县政府要求,,该项目K0+000—K2+210段必需在8月20日内完成。。为知足节点工期要求,,茂县住房和城乡建设局于7月30日在集团公司茂县项目部召开项目推进会,,参会的单位有县住建局(建设单位)、县质监站、县发改局纪委项目组、盛羌监理(监理单位)及集团公司茂县项目部。。

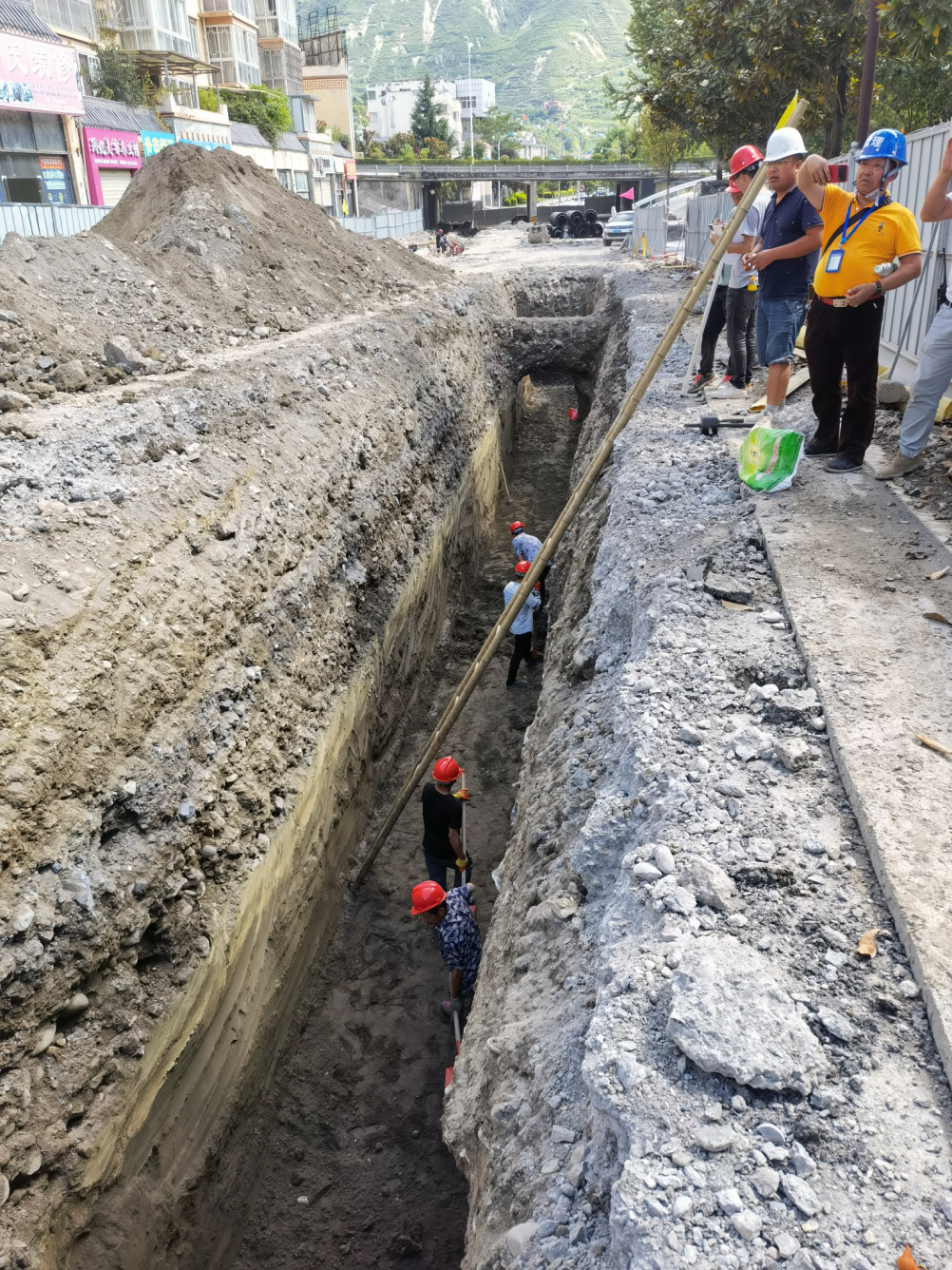

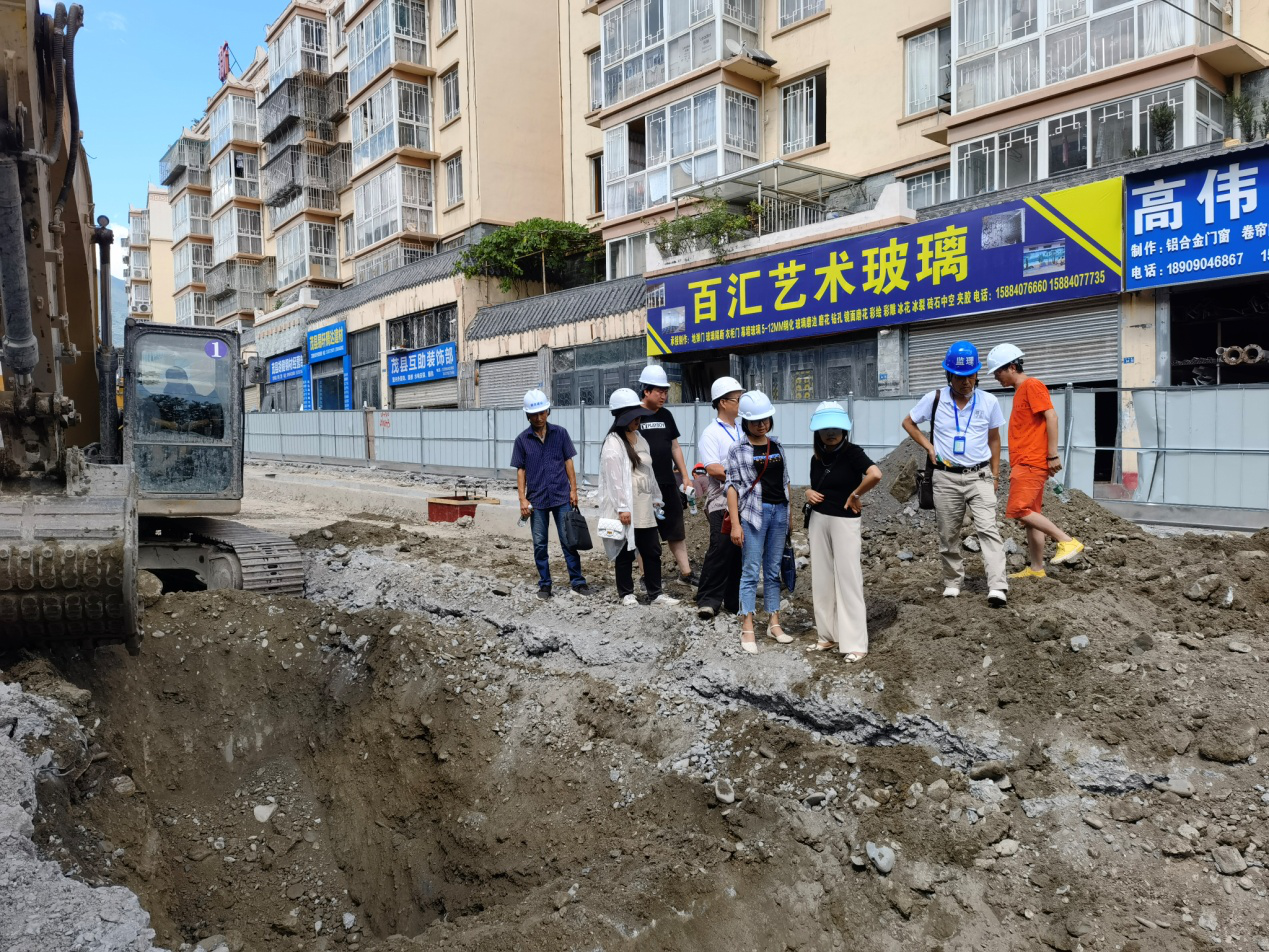

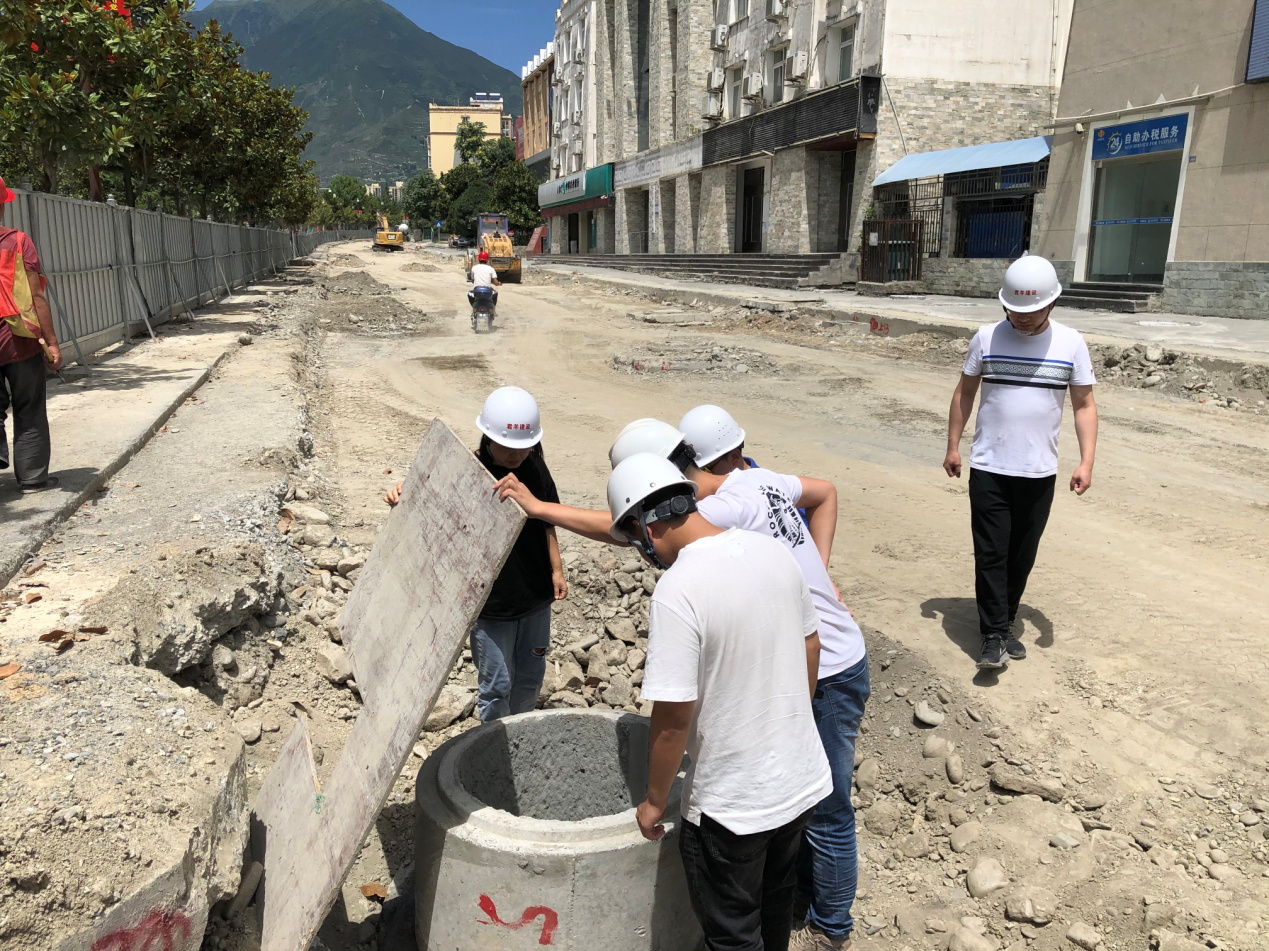

会上,,首先由集团公司茂县项目部介绍了开工以来项目的完成情形::K0+000—K2+210段分成两个大段4个小段施工,,第一大段K0+000—K1+140,,分为K0+000—K0+180和K0+180—K1+140两个小段,,现均已完成污水、给水管网及电力浅沟的施工,,蹊径下层也已铺筑完成,,最先铺设水稳层,,预计8月10日完玉成部施工使命;第二大段K0+140—K2+210,,分为K1+140—K1+440和KK1+440—K2+210两个小段,,现均已完成污水、给水管网及电力浅沟的施工,,准备铺筑蹊径级配碎石下层,,8月7日左右最先铺设水稳层,,随后人行道和蹊径面层同时施工,,预计8月17日左右完玉成部施工使命。。


监理单位提出::1、现在疫情较量严重,,建议施工单位召开防疫专题会,,对施工职员、质料运输职员举行排查,,阻止疫情影响工期;2、检查井口的临边防护步伐必需到位;3、井下整理作业要先体例密闭空间施工专项方案;4、新旧路基搭接的薄弱部位,,必需夯实抵达密实度要求,,阻止不匀称沉降;5、合理安排人、机、料,,包管节点工期完成;6、扬尘治理事情要到位,,喷淋在施工历程中应全程开启,,洒水车天天多跑几趟。。


县质监站提出::1、检查井内杂物和工地的建碴要实时整理;2、人行道垫层厚度不敷的要补够,,找平度要抵达设计要求;3、整改通知要实时回复,,若在限期内未回复将开处分通知单;4、监理和施工的资料要跟上进度。。

县发改局纪委项目组只说了两点::1、主要是监视廉政方面的问题,,业主或其他部分有廉政方面的问题实时打举报电话;2、各方提出的意见施工单位应实时整改。。

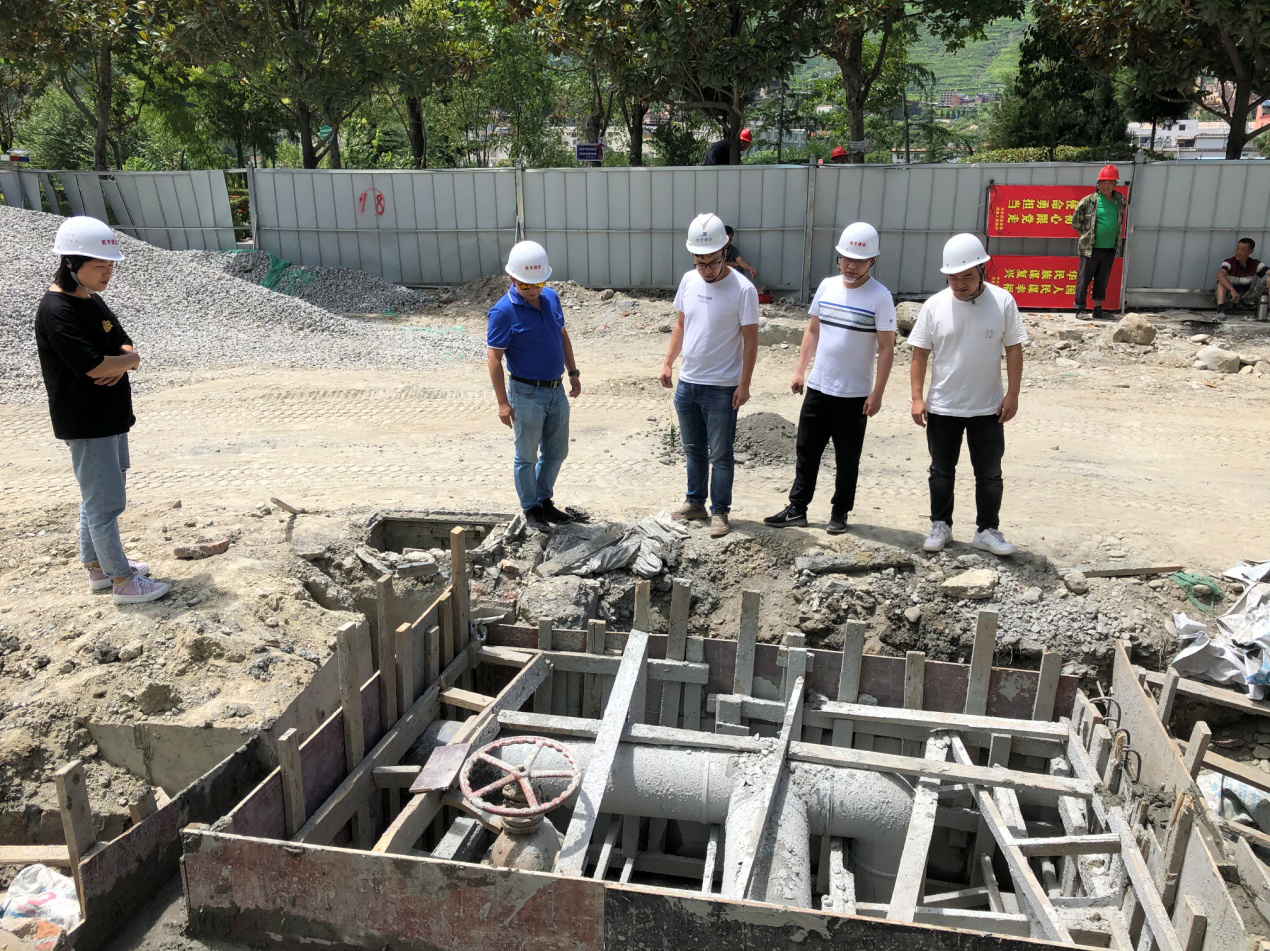

建设单位代表指出在后续的施工中要注重以下几点::1、井口临边防护要做好,,阻止行人跌落;2、井口的周边增强要按设计到位,,阻止路面形成后沉降,,人行道垫层浇筑要振捣密实;3、设计图有过失的时间要实时与监理、设计、业主相同;4、防尘步伐做好,,洒水车跑勤点;5、班组安排要合理,,不要头天晚上加班了第二天上午就没人施工了;6、自来水管网新旧毗连要早点与自来水公司对接,,并做好准备事情,,争取一天内完成,,不影响住民生涯;7、防疫事情要增强重视,,接纳有用步伐;8、请了三位原建设局的专家协助监视现场,,施工单位要听取他们的意见并实时整改;9、国家环保督查组8月中旬到茂县,,蹊径下层和水稳层的质料要早点备齐;10、桥梁的设计图纸已经出来了,,施工单位要抓紧体例施工方案,,在节点工期目的完成的同时最先桥梁施工的准备事情。。 图片5


最后由建设局孙局长做出总结讲话,,他首先肯定了施工单位前段时间做出的起劲,,加班加点施工,,战胜了许多难题,,让完成节点工期使命看到了希望。。可是不管是现场治理,,照旧质量和清静文明施工仍然保存许多问题,,施工单位要听取各方的意见和建议,,遵从业主、监理的指令,,合理组织安排,,认真整改。。最后提出各方主体单位要履职尽责,,在包管质量和清静的条件下,,有序推进进度,,包管按8月20日完成节点工期目的。。
